340 млн рублей направят на модернизацию насосной станции Барнаульской ТЭЦ-3

Сибирская генерирующая компания (СГК) выделила 340 миллионов рублей на модернизацию циркуляционной насосной станции Барнаульской ТЭЦ-3. Эти средства были заложены в инвестиционный бюджет «СГК-Алтай» на 2025-2026 годы.

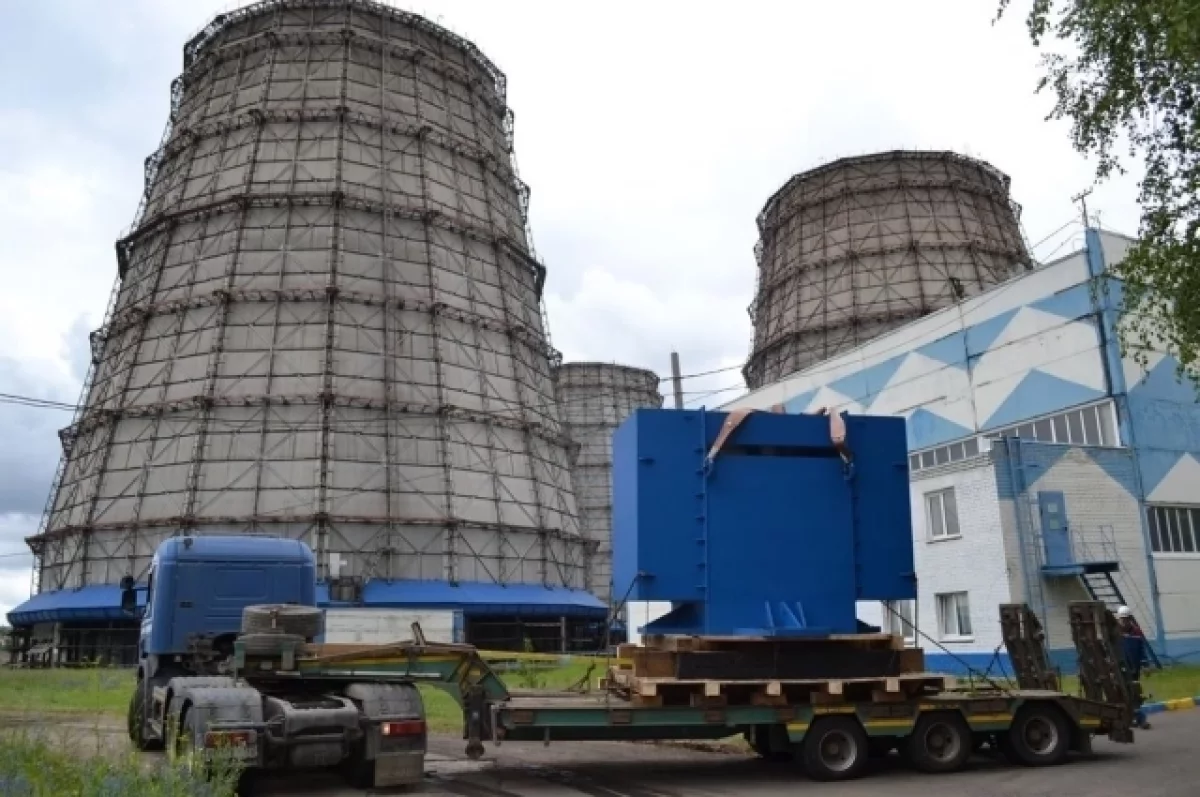

В настоящее время на ТЭЦ-3 ведется установка первого из четырех новых насосных агрегатов, которые уже доставлены на предприятие. По словам заместителя начальника турбинного цеха Романа Солонца, на первом этапе демонтировали старый насос, прослуживший более 40 лет с момента запуска станции.
Сейчас идет сборка нового циркуляционного насоса. Установлены нагнетательный трубопровод, обратный клапан и нагнетательная задвижка. В ближайших планах — монтаж компенсатора и установка электродвигателя.
Замена оставшихся трех насосов запланирована в течение 2025-2026 годов, сразу после завершения установки первого агрегата. Модернизация насосной позволит повысить стабильность работы ТЭЦ и гарантировать надежное обеспечение теплом и горячей водой жителей Барнаула.
