Завершаются работы по благоустройству и инженерным сетям на левом берегу Дона
На стройплощадке работают 1031 человек и задействовано 101 единиц строительной техники

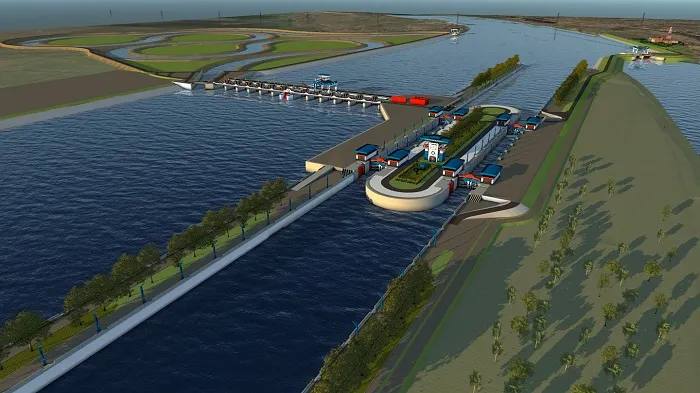

Планируется, что в четвёртом квартале 2025 года первый пусковой комплекс будет сдан во временную эксплуатацию. Для этого уже разобраны технологические перемычки, что позволит затопить плотину и судоходный шлюз, чтобы провести первое судно.
На стройплощадке работают 1031 человек и задействовано 101 единиц строительной техники. На судоходном шлюзе продолжаются пуско-наладочные работы, в том числе тестируется открытие и закрытие ворот, а также ведутся отделочные работы в здании Центрального пульта управления.
На водосбросной плотине активно монтируется козловой кран, который предназначен для установки аварийных затворов, а также замены и ремонта рабочих затворов.
На левом берегу Дона, в поселке эксплуатационников, завершаются работы по благоустройству территории и прокладке инженерных сетей. Также практически завершена отделка подсобных и обслуживающих объектов, очистных сооружений водосброса и канализационных очистных систем.
